智能新風凈化工程改造-百事可樂灌裝車間
智能新風凈化工程改造-百事可樂灌裝車間項目地址:上海閔行區,概況要求:在工廠設備大修期間對灌裝間通風項目進行改造,施工需要結合設備檢修及其它項目進度進行配合實施。
一、智能新風凈化工程改造主要內容- 4條線灌裝間通風項目:
1、要求施工周期控制 13 天,中間會有交叉施工需要現場協調;
2、設計和施工要符合食品飲料行業 GMP 規范;
3、通風管道及蒸發器及主要部件要保修 3 年;
4、該項目實施交鑰匙工程,包含設備隔離、清潔、防護、安全施工及相關主副材料要達到便于清潔的要求;
5、供應商負責所有物料進出及相關工作,并在規定時間內交付相關方使用;
6、供應商施工資質健全能獨立承擔業務,不準二次外包;
7、作業現場存在交叉施工,需要現場協調,部分管道可能會根據現場情況略有調整。
2、技術要求
1、進風管用鍍鋅板厚度 0.75mm(按國標做),回風管副管清潔處 2 米不銹鋼板厚度為 1mm,需要現場根據測繪情況進行制作;
2、原通風管道去除;
3、原有風機拆除及箱體拆除;
4、保溫材料防火等級為 B1 無毒無害,符合食品安全生產要求,厚度不低于 20mm;
5、組合式空調機組要求風量 50000 立方米/H,新風量(排風量) 35000 立方米(排風量)
/H,余壓 70Pa(700PA),制冷量 380KW;
6、控制系統要用比例積分閥電動控制,主電源有甲方提供至設備旁;
7、冰水進回水管道采用原管道延長對接,壓力參考按現有泵壓力2.5bar;
8、各進風口安裝手動調節閥,可以調節出風量 40%-100%;
9、七個回風口加裝不銹鋼百葉濾網便于清潔,在包裝間外面加尼龍濾網防止糖漿進入主管道;
10、新風口要對外要做好連接防止漏水并要與下面設備及配電柜錯開防止水漏到配電柜上面;
11、該項目供電有甲方提供,電纜配置到機組配電箱;
12、所有材料必須有相關的合格證明;
13、該項目為交鑰匙工程,包含說明到和未說明到的相關附件輔料。

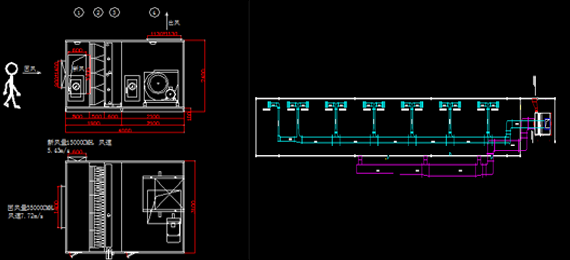

二、施工圖紙:

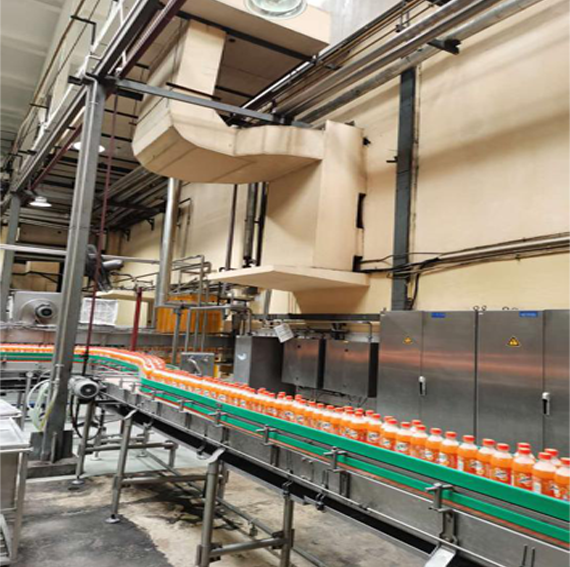

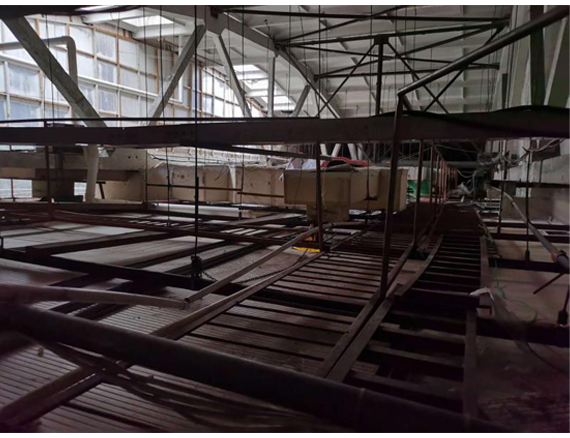

三、智能凈化廠房施工現場
